2012.09.25
大和市の新築工事の基礎工事が始まりました。
最初に、丁張をかけて、建物の位置・高さを確定させます。
次に、床掘りを行い、砕石を入れて、転圧を行います。

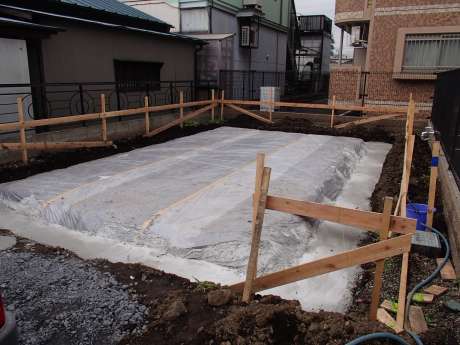

その後、防湿シートを貼って行きます。
先週は、型枠設置の為のコンクリートを打ち込みまで完了しました。
今週は外周部分の型枠を設置し、鉄筋の組立て作業を進めて行きます。
天気に左右されず順調に進むと、ベースコンクリートの打設まで完了する予定です。

2012.10.02
先週は引き続き基礎工事を進めました。
まず外周部分の型枠を設置し、鉄筋を組み立てます。

配筋を確認し、ベースコンクリートを打ち込みます。

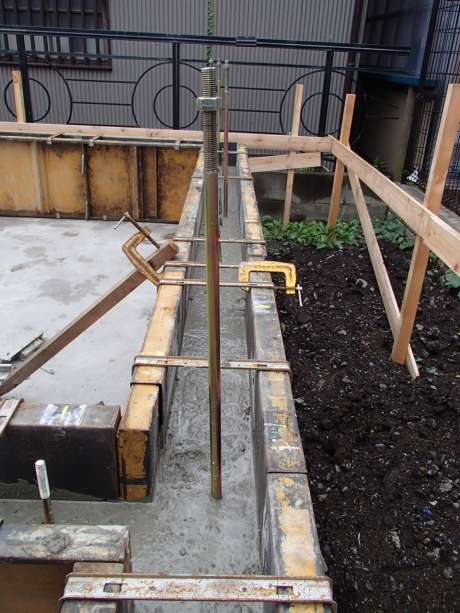

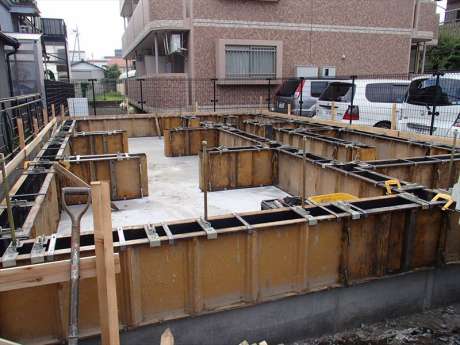

次に立上り部分の型枠を設置します。
型枠の設置と同時にアンカーボルト・ホールダウンボルトの設置を行いました。
今週は、立ち上がりのコンクリートを打設し、養生期間に入る予定です。
2012.10.09
先週も引き続き基礎工事を進めました。
まず立上りのコンクリートを打設致しました。
立上りコンクリート打設後、アンカーボルトを調整しております。

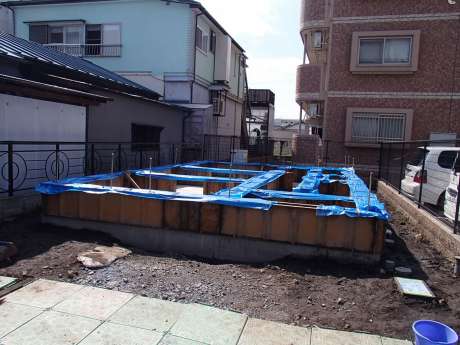

最後に、天端レベラーを流し込みました。
夜に雨の予報が出ていましたので天端はブルーシートで養生してあります。
今週は、型枠が外れ、土台を設置します。
天気にも恵まれ、予定通りに進めば、週末には上棟の予定です。
2012.10.16
先週は、いよいよ大工工事がスタートしました。
まず土台を基礎に緊結させます。

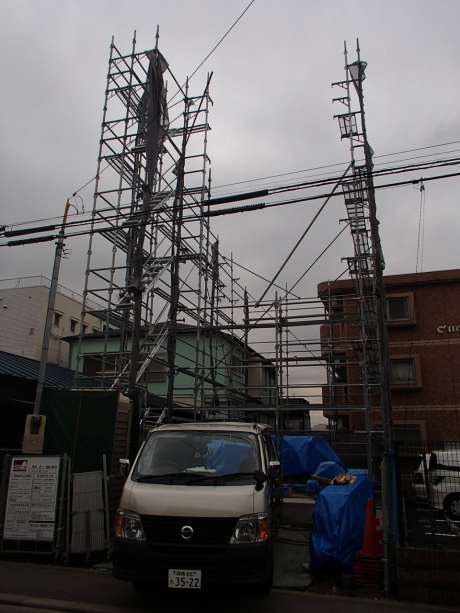

そして、翌日に上棟を控え、先行足場が建ちました。
そして、上棟の日を迎えました。
当日は大工さん、鳶さん、レッカー屋さん、力を合わせて
どんどん建ち上がっていきます。
順調に進み、夕方には屋根屋さんが防水シートを貼るところまで進みました。

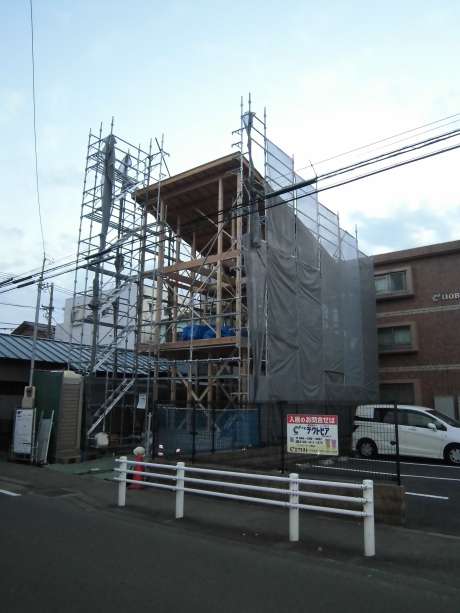

立派に建ち上がりました。
今週は筋違い・金物の取付けを進め、建物をしっかりと固めていきます。
2012.10.23
先週は構造用金物・筋違いを取付け、建物を固めていきました。
構造計算を基にしっかりと固定していきます。
そして、内部の給排水配管も進みました。
2Fにキッチンやお風呂がありますので1Fの天井にも配管がびっしりです。
今週は、外部は屋根工事が入りまして、内部はサッシの取付けを進めていきます。
2012.10.30
筋違いの設置、構造用金物の取付けが完了しましたので、
社内の木軸検査と、確認検査期間の中間検査を受けました。
無事、両検査に合格することが出来ました。
また、内部はサッシの取付けが完了し、防水シート張りを進めました。
これで雨の侵入を防いでくれます。一安心です。
外部は、屋根のガルバリウム鋼板葺き工事を行いました。
また、大工さんが、モルタルの下地の板貼りを始めました。
今週中には、全面張り上がる予定です。
2012.11.06
先週は、外部の大工工事が進み、モルタル下地の板が、全面貼りあがりました。
モルタル下地が貼りあがりましたので、下から約1mの高さまで、
外部の防蟻処理を施しました。
くっきりと色が変わっています

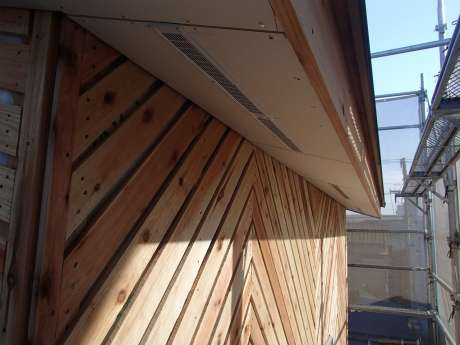

軒天を貼り、軒裏換気口も取付け終わりました。
今週、外部はモルタルの下塗りが始まります。
先週末に床材が搬入されましたので、大工さんは内部の床貼りを進めます。
2012.11.13
先週、大工さんは内部の床張りを進めました。
今回、メインの床材となるパインの無垢フローリングを

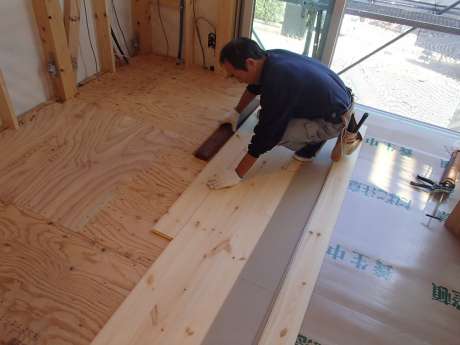

1枚1枚、丁寧に張ってくれています。
とても信頼出来る大工さんです。
床を張り終えた場所から養生をしていきます。
傷が付かないようにしっかりと保護します。
そして、現場には断熱材が搬入されました。
今週、大工さんは残りの床張りを進め、壁に断熱材を充填していきます。
一方、外部は左官工事が進み始めました。
先週は防水紙張り・ラス網張りが終了しました。
サッシ周りの養生も行い、
今週から1回目のモルタル塗りをしていきます。
2012.11.20

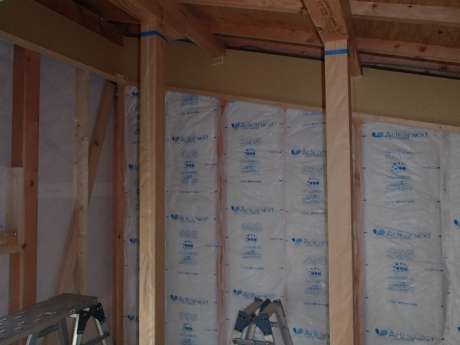

先週、大工さんは断熱材の充填を進めました。
内部は、その他にユニットバスの設置・電気配線が行われました。
一方、外部はモルタルの下塗りが始まりました。
建物の出隅には水糸が張ってあり、この水糸を頼りに直線を出します。
鏝でモルタルを塗り重ねていく上で、出隅に直線を出すのは、まさに職人技です。
モルタルの下塗りを進めています。
先週末には下塗りが完了しました。
この後は、乾燥期間を置いて、モルタルの仕上げ塗りを行います。
2012.11.27
先週、大工さんは、天井断熱材の充填を行い、
石膏ボード張りを進めました。
天井断熱材の充填前の状態はというと。
石膏ボードが軒裏までしっかりと張り上げられています。
工事が進むと見えなくなってしまう部分ですので、
1つ1つ確認して工事を進めていきます。
一方、外部の左官工事ですが、下塗りの乾燥期間が十分に
取れましたので仕上げ塗りに取り掛かっています。
左側が下塗りの状態、右側が仕上げ塗り施工後です。
平滑に仕上がっております。
今週早々に、全面仕上げ塗りが完了します。
その後、再び乾燥期間を置き、吹き付け塗装を行います。
