2018.01.22
こんにちは。工事部の井出です。
現地は、屋根葺きを行いました。
ルーフィングの段階でも注意していた、
雨漏りの原因になりやすい谷になる部分、
トップライトまわりは、注意して施工していきます。
今回、採用しているのは、
ガルバリウム鋼板の屋根材です。
まずは谷に流れた雨水が軒先まで
流れるように板金を1枚葺き、
谷の板金をしっかりつまんで、
水が浸入しないよう屋根を葺いていきます。
棟には換気棟を2か所設置。
重ね葺きの部分と、
新規下地の部分が連続していますが、
全く違和感なく、葺き上がりました。
その頃外壁は、

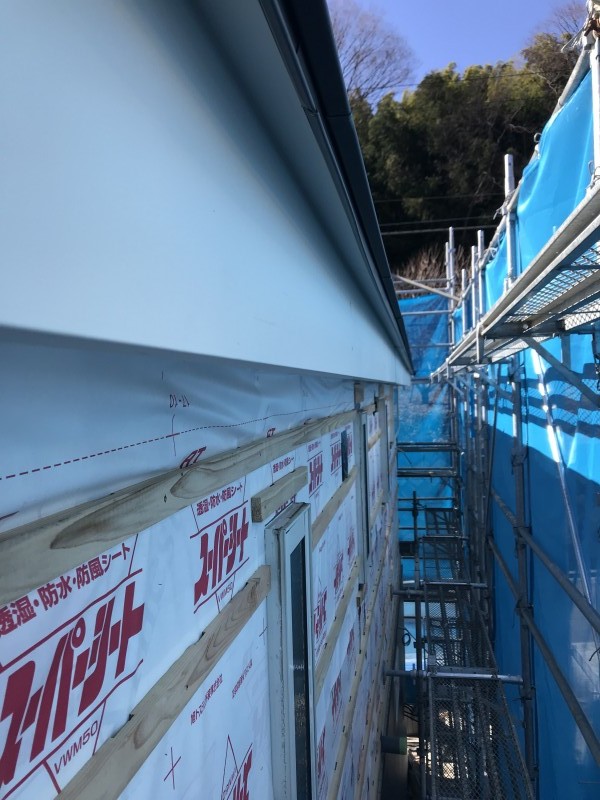

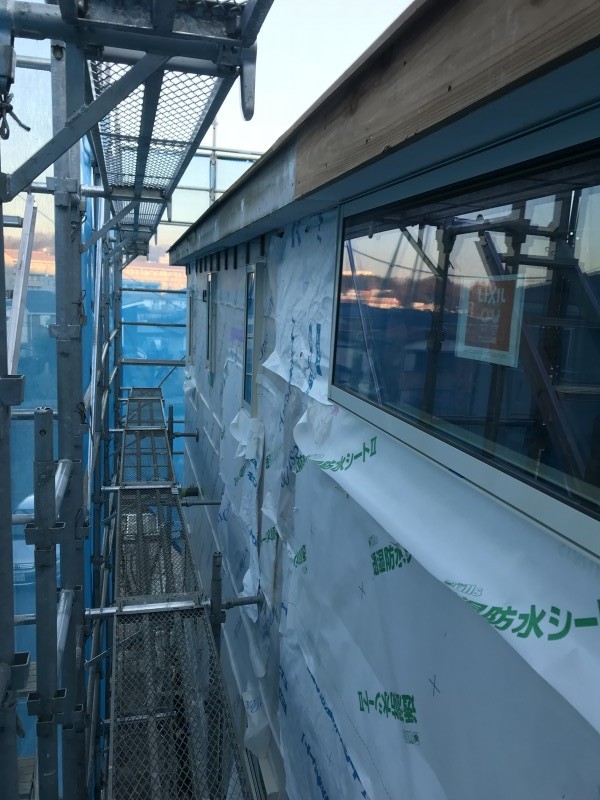

防水紙を張り上げた後、水切りを設置しました。
今回は、縦張りのサイディングなので、

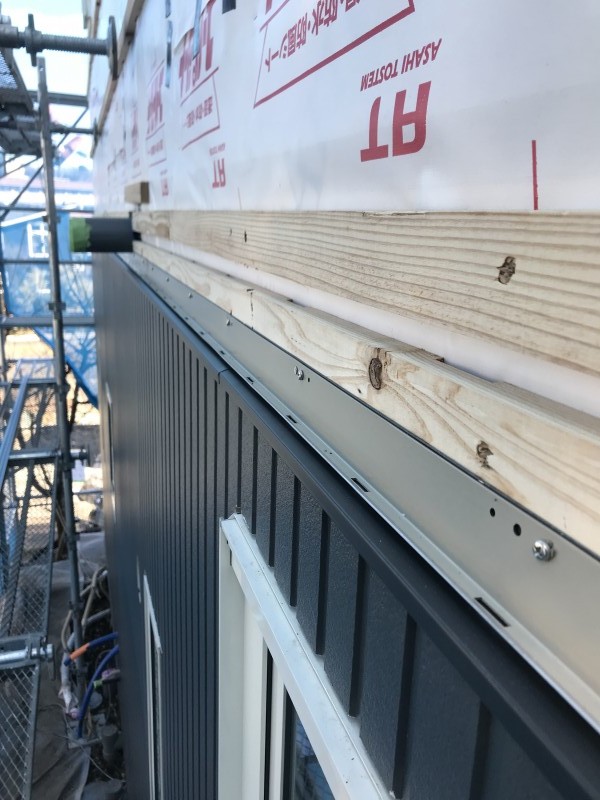

横胴縁を取付していきます。
この後は、続いてサイディングを張っていく予定です。
次回は内部の断熱材充填や天井下地の状況をお伝えします。
2018.01.29
こんにちは。工事部の井出です。
先日の大雪は大変でしたね。
皆様、影響はなかったでしょうか。

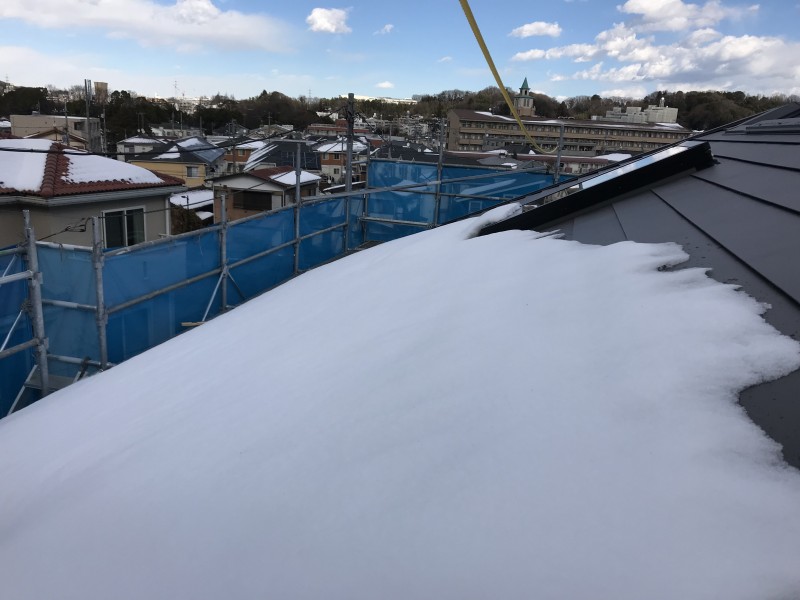

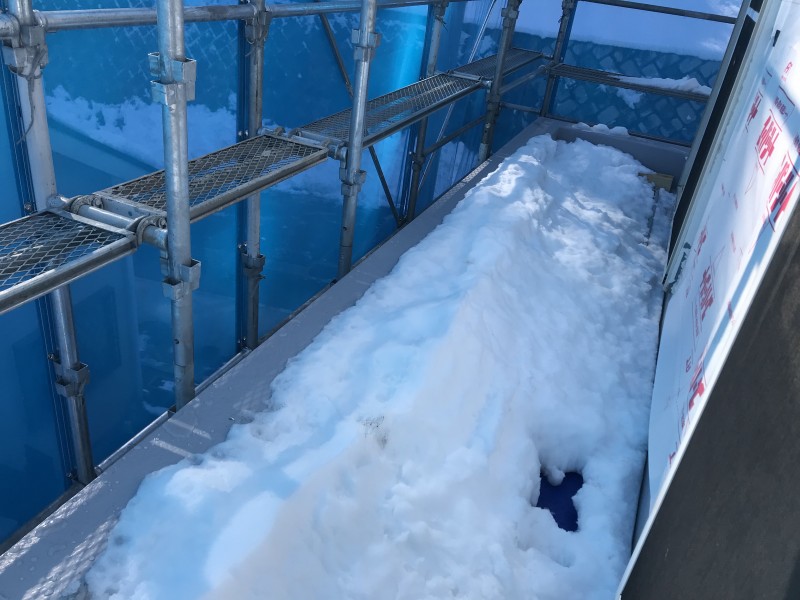

現地はかなり積もっており、

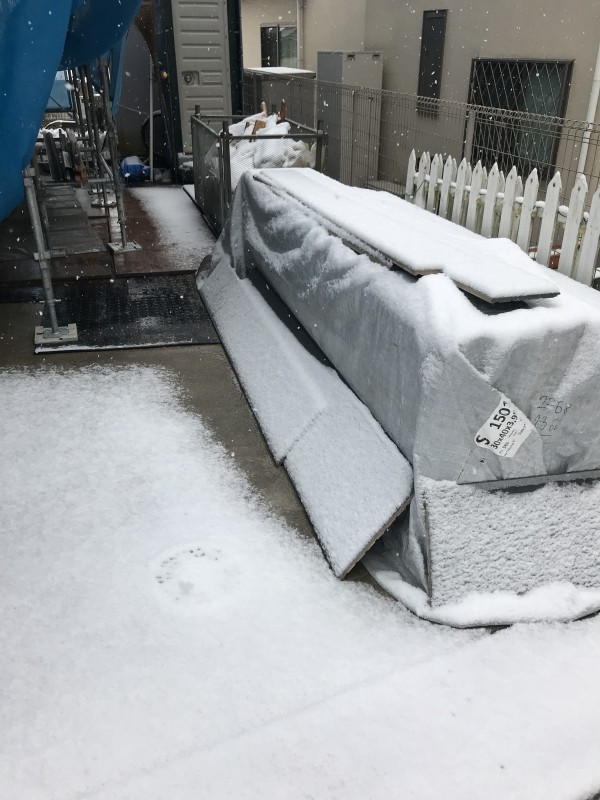

外部工事は思うように進まない状況です。
しばらく雪が残りそうなので、頭を悩ませ中です。
さてそんな中でも、壁の断熱材を充填し、
天井の下地組みを行いました。
その後、電気配線を行い

天井にも断熱材を充填していきます。

次週には天井の石膏ボードが張られ、全体の雰囲気が
より分かりやすくなっていると思います。
2018.02.05
こんにちは。工事部の井出です。
現地は、先月降った雪がやっと溶けてきたな~
と思っていたところに、また雪が降りましたね。
前回ほどの影響はなかったとはいえ、
なかなか思うように外部が進まないので、
頭を悩ませ中です。

さて内部は、天井の石膏ボードが張られ、
現地の雰囲気もぐっと変わってきました。
1階は既存の天井も残しつつの工事なので、
増築部分を中心に新規天井組みです。
2階は全部新規天井組みとなります。
平天井の部分と

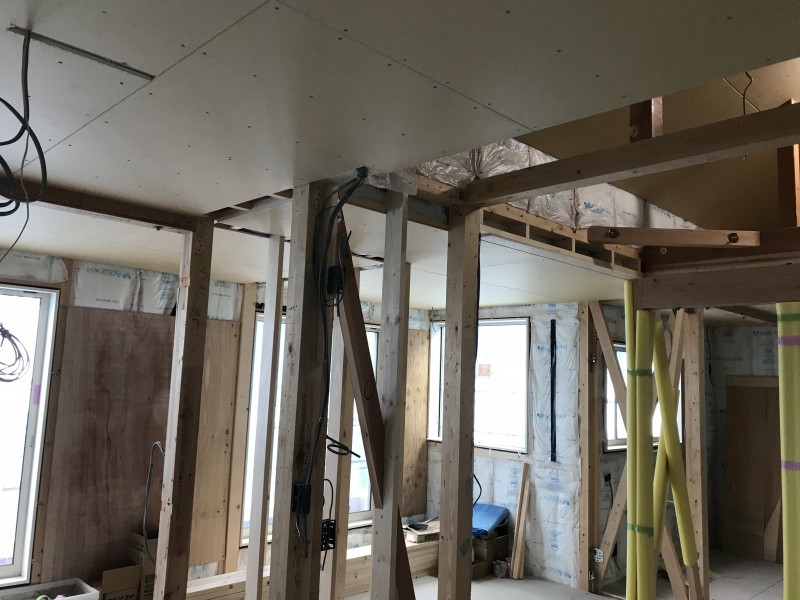

勾配天井の部分がハッキリ見えてきて、
メリハリのある空間になってきました。

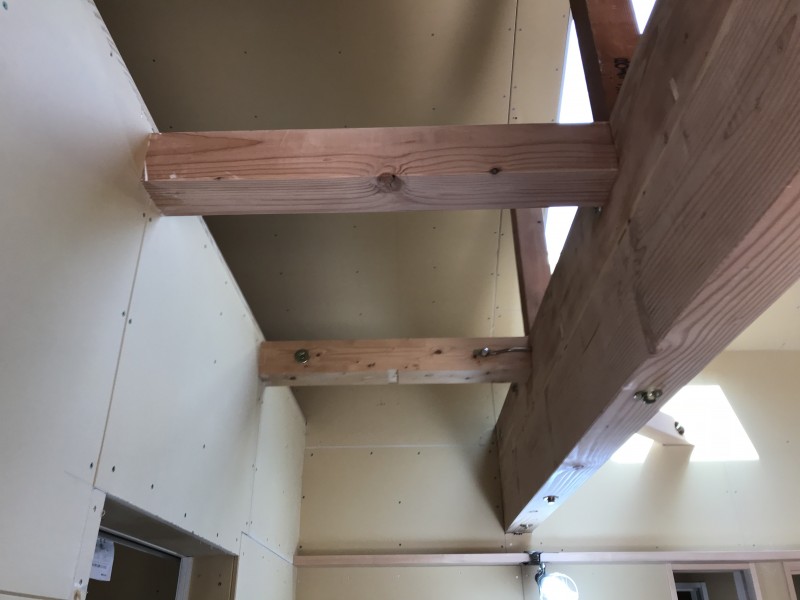

既存の梁も、新規の梁も化粧梁として現れてきます。

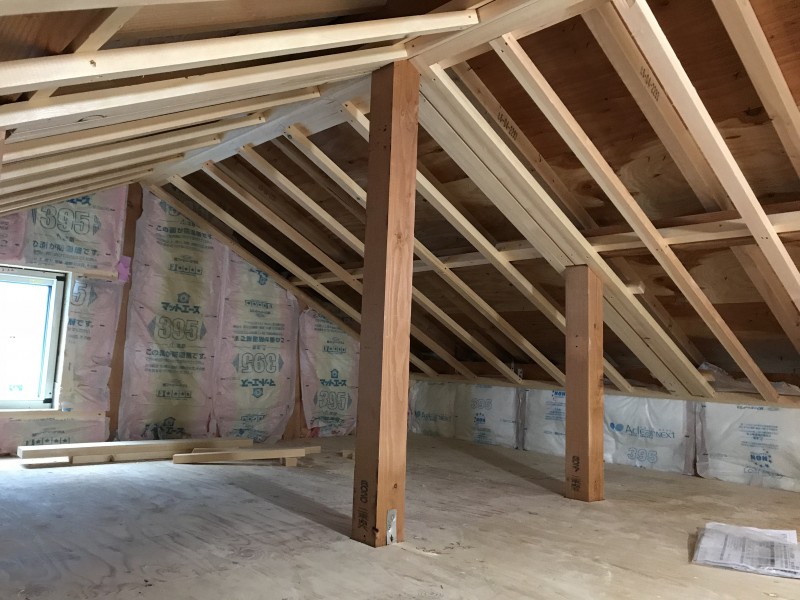

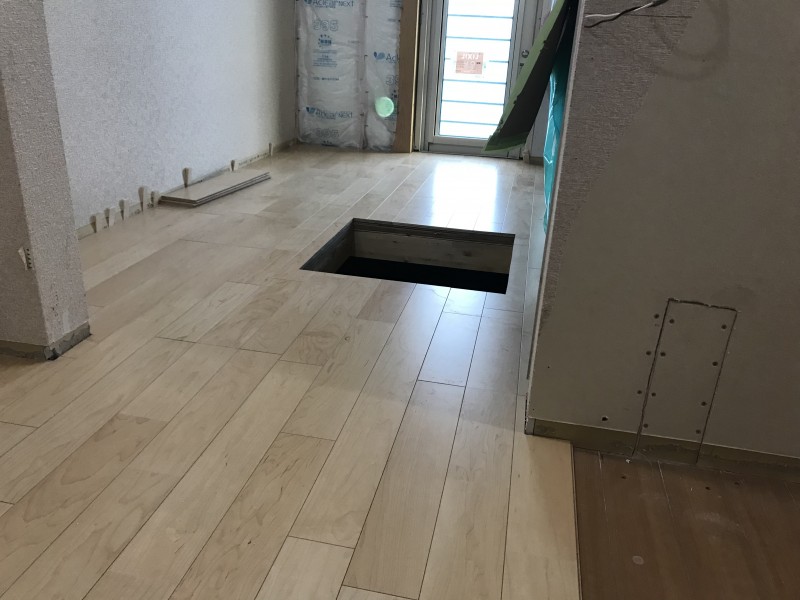

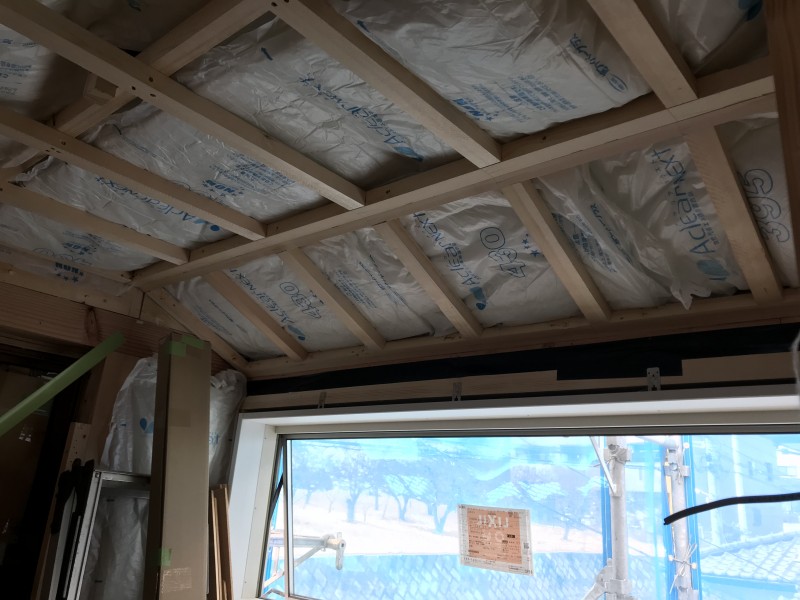

ロフトはこんな感じ

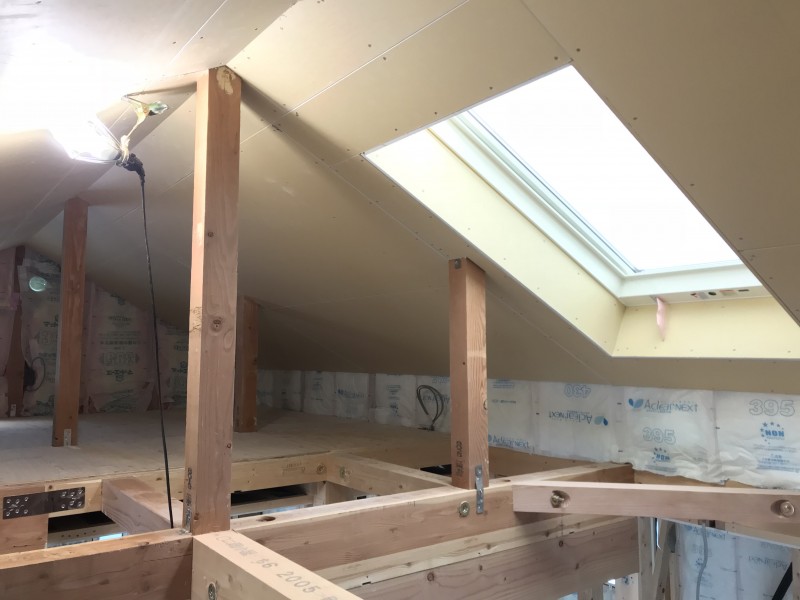

トップライトも存在感が出てきました。
内部は続いてフローリング張りを進めていく予定です。
今週こそは、一気に外部を進めていきたいと思います。
2018.02.12
こんにちは。工事部の井出です。
先週は、天気が続き、やっと外部工事が進みました。
外壁は水切り・胴縁が取付されたところまではご紹介しました。
続いて1階周りのサイディングから、張り始めます。
サイディングの長さ(高さ)は屋根までは届かないので、
中間につなぎ(中間水切り)を入れます。
中間水切りは2階まわりのサイディングも張っていくと、
こんな感じに見えてきます。
そんな頃、並行して破風の板金巻き工事を行いました。
既存の破風と新規破風との取り合いもキレイに納まりました。

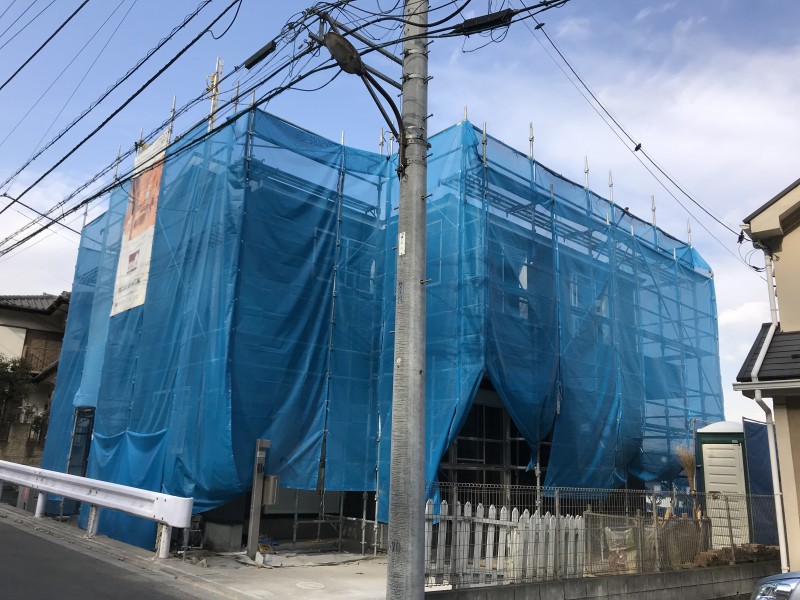

今週はグッと外部工事が進み、全景が見えてきました。

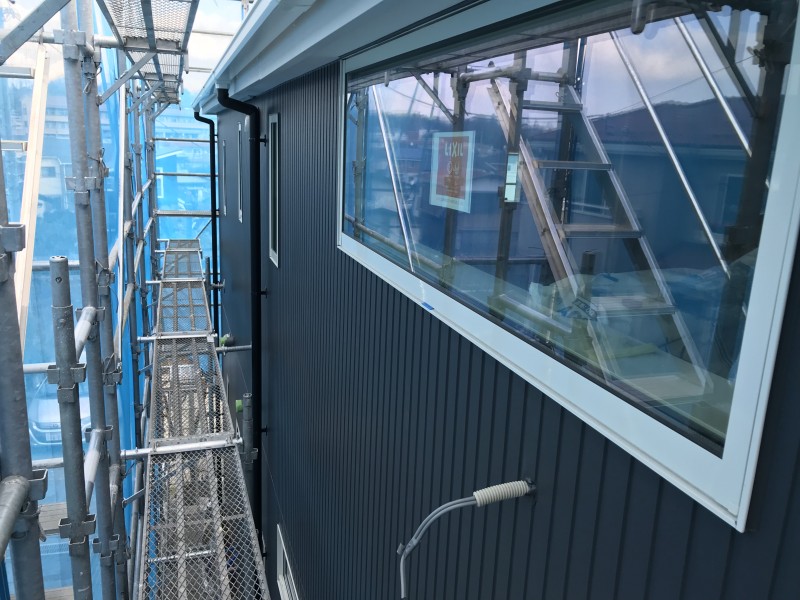

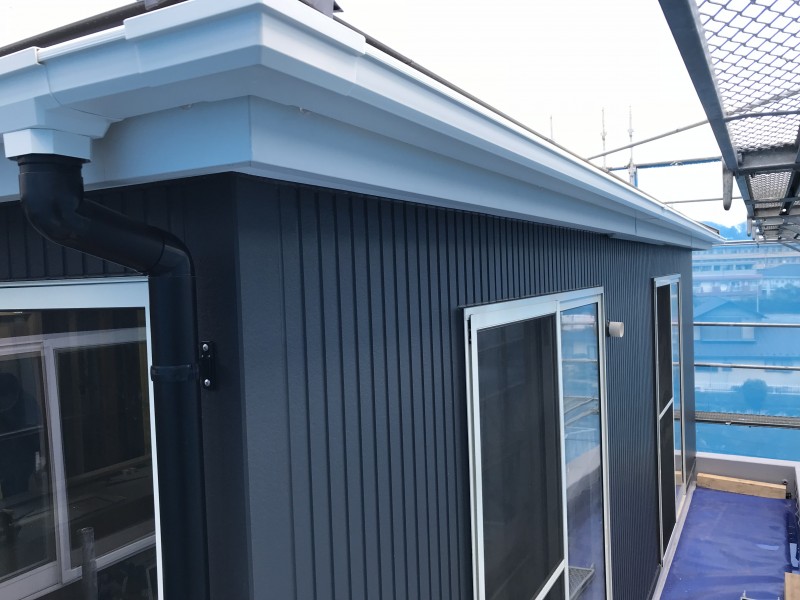

黒系の外壁に、サッシや破風の白が良いアクセントになっています。
この後は、外壁のコーキングを打ち、軒天塗装、
雨樋取付へと進んでいく予定です。
2018.02.19
こんにちは。工事部の井出です。

外部は、外壁を張り終えましたので、
サイディングのつなぎ部分や、
サッシ廻り、軒天との取り合い等に
コーキングを充填しました。
その頃、内部はフローリング張りを進めました。

フローリングを張る前は、接着剤が効くように、
しっかりと掃除をして、

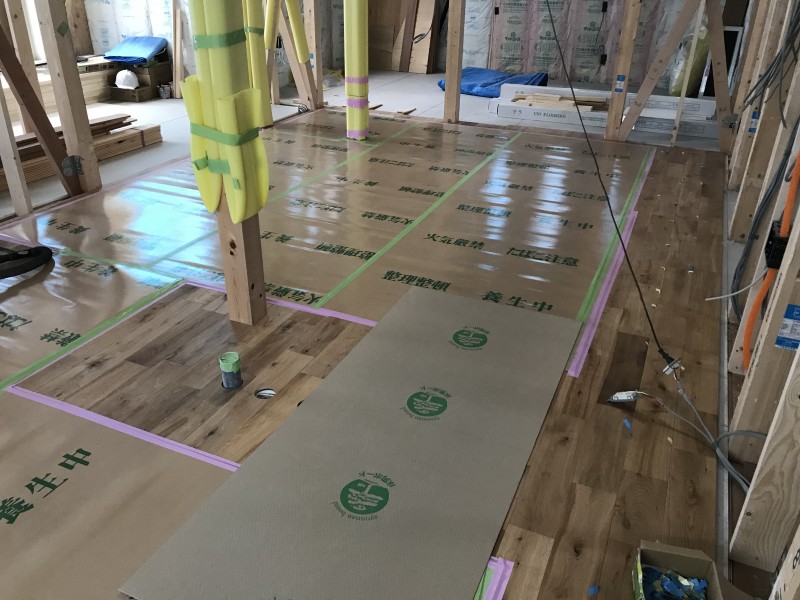

隙間なく張り進めていきます。

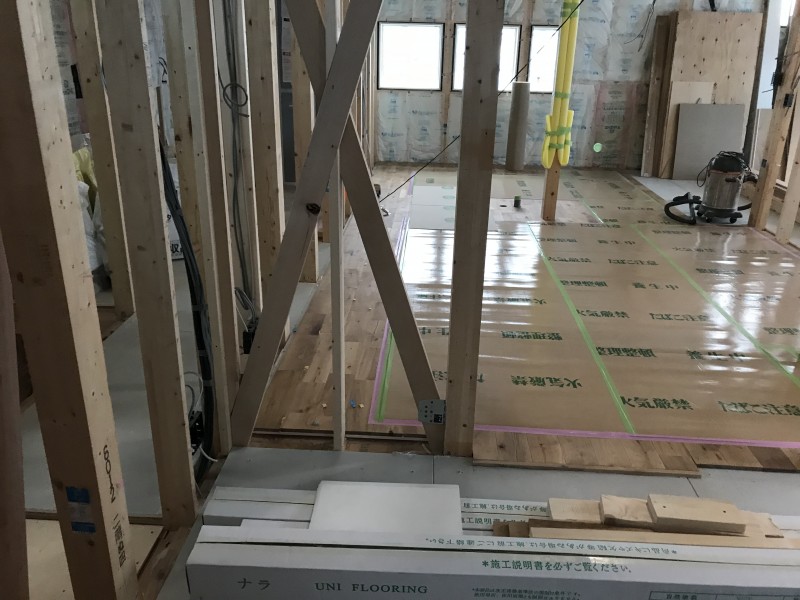

1階はハードメイプルのフローリング
2階はナラとパインの無垢フローリングを採用しています。

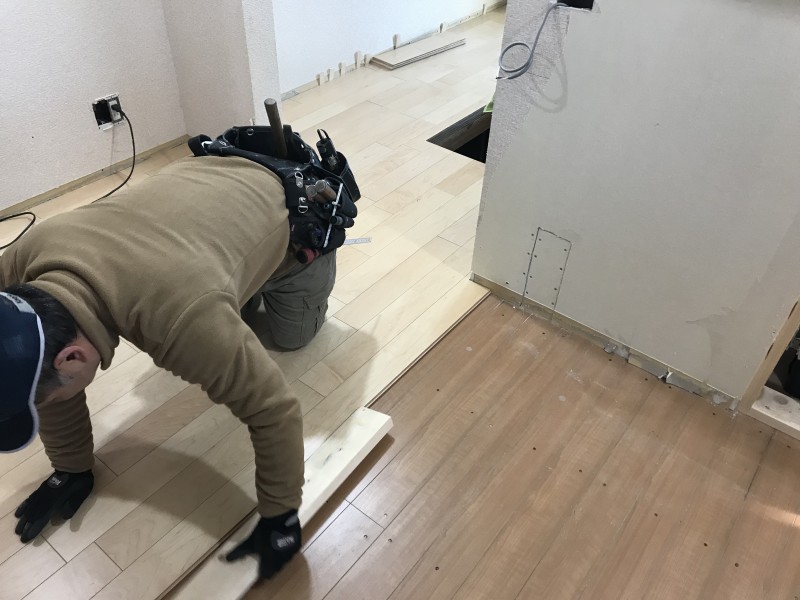

張り進めていきながら、傷が付かないように、
養生をしていくので、次に床が見えるのは、
完成直前になります。
2018.02.26
こんにちは。工事部の井出です。
現地は、外部工事がいよいよ大詰めです。

まずは軒天塗装。
ビス頭等はパテ処理をして塗装をします。
続いて雨樋の取付、まずは樋受けの部材を、
破風・外壁に取付けていきます。
そして、雨樋を勾配に気を付けながら取付けします。
軒樋は破風板金に合わせてホワイト、
縦樋は外壁に合わせてブラックを採用しています。
これで、外部工事が終了しましたので、
今週はいよいよ足場を撤去していきます。
2018.03.05
こんにちは。工事部の井出です。
現地は外部工事を終え、足場が撤去されました。

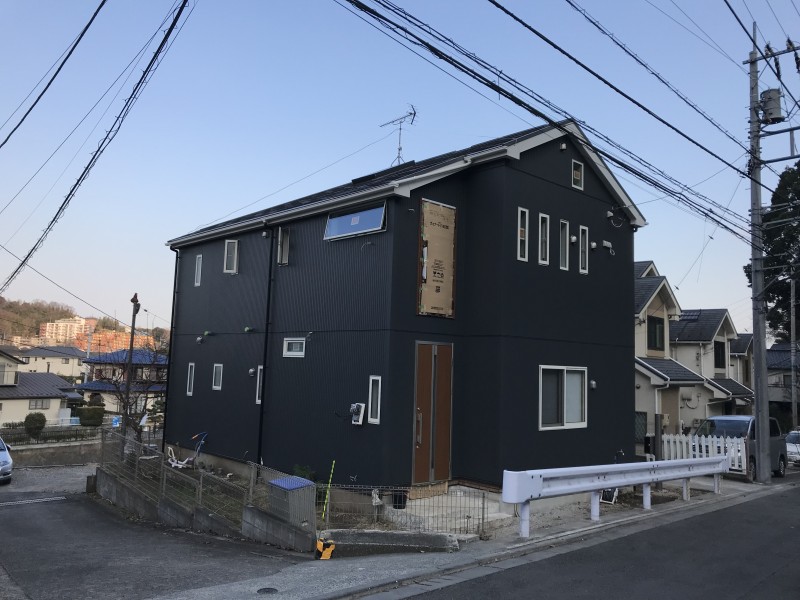

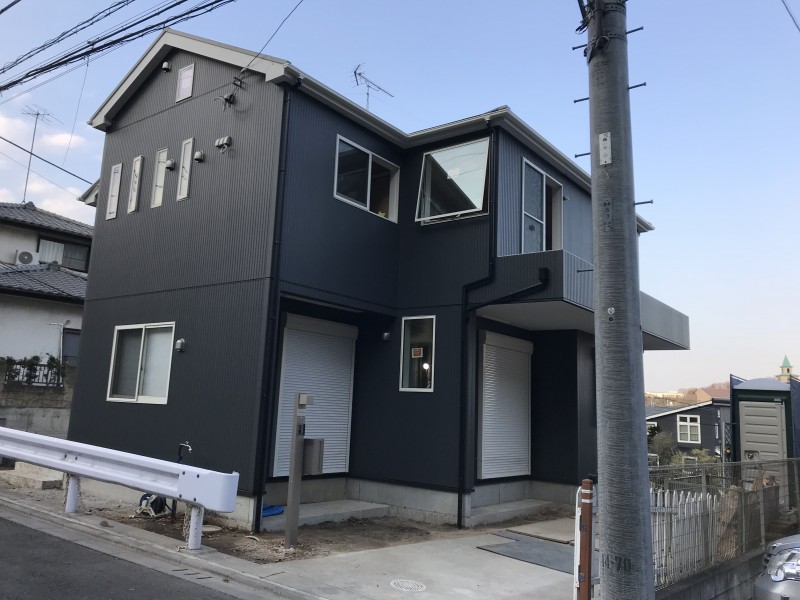

増築を行っているので、外観もガラっと変わりました。
既存維持したサッシ、既存移設サッシ、
新規サッシが混ざっていますが、
違和感なく、スッキリと仕上がりました。
新規計画では、外部階段を利用した上下分離型の
2世帯住宅なので、まだ2階の玄関ドアが宙に
浮いている状態です。

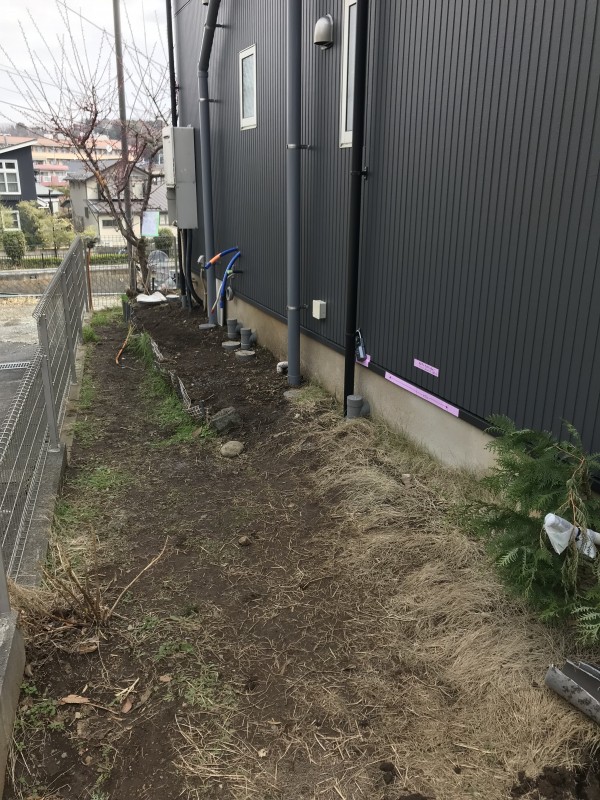

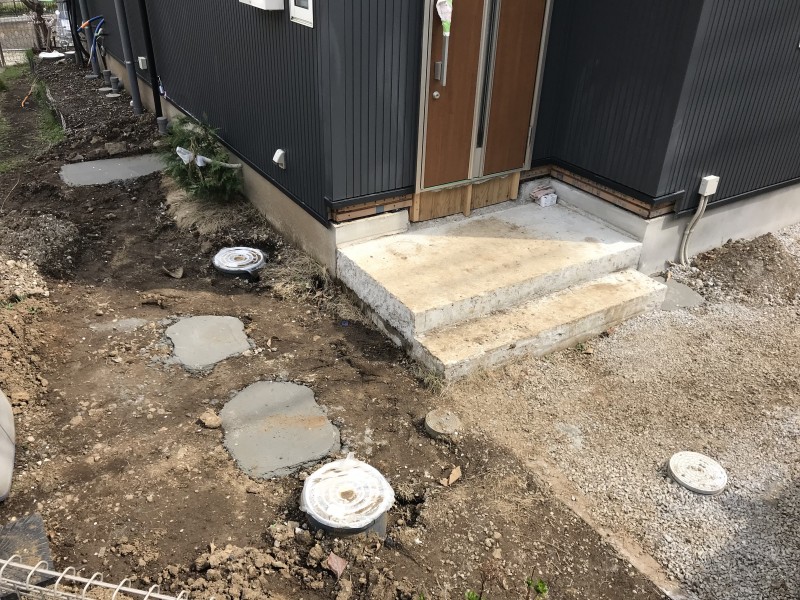

これから、外構工事を進めつつ、
外部階段を設置していく予定です。
次回は内部大工工事の様子をお伝えします。
2018.03.12
こんにちは。工事部の井出です。

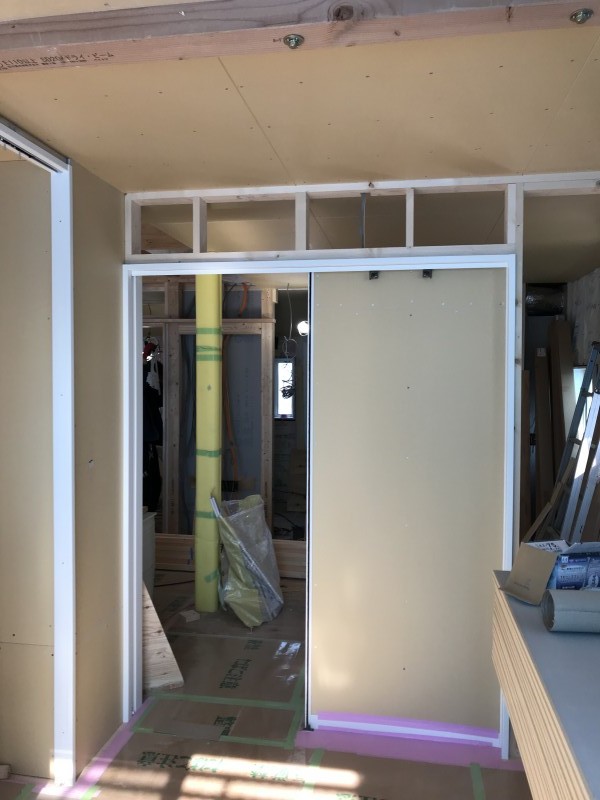

現地は建具枠の取付けを進めています。
ご両親世帯の1階リビングまわりは大きな開口計画のため、
サイズの自由度が高い造作建具を採用しています。

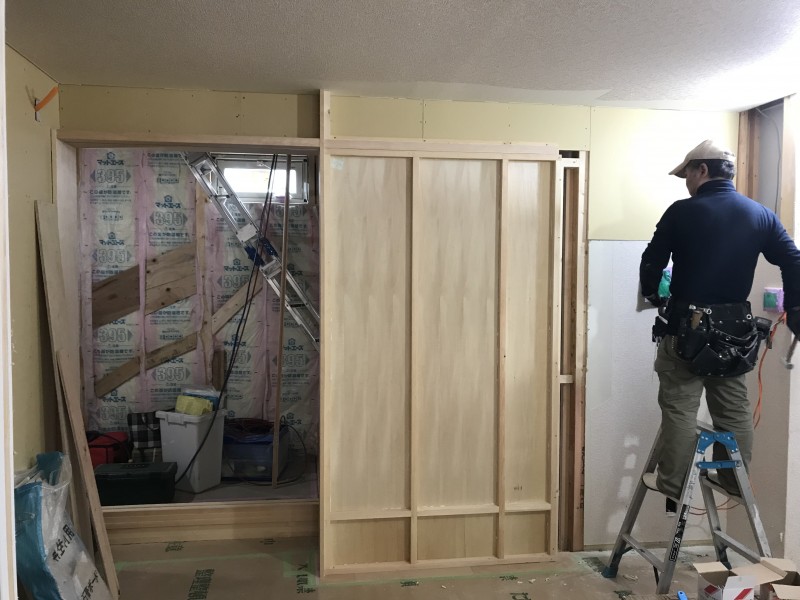

まずは各縦枠・鴨居を加工して組みあげていきます。
それを起こして固定して
周りの壁も造作していきます。
完成まであと少し
その他にも、LIXILの建材建具枠も採用されています。
こちらは2階の息子さん世帯ですが、洗面所の入り口や
(写真で大工さんが取付けているのはリビング入口造作建具枠です)
個室の入り口、
クローゼットにも。
建具枠取付が終了したら、
一気に壁の石膏ボードを張り進めていく予定なので、

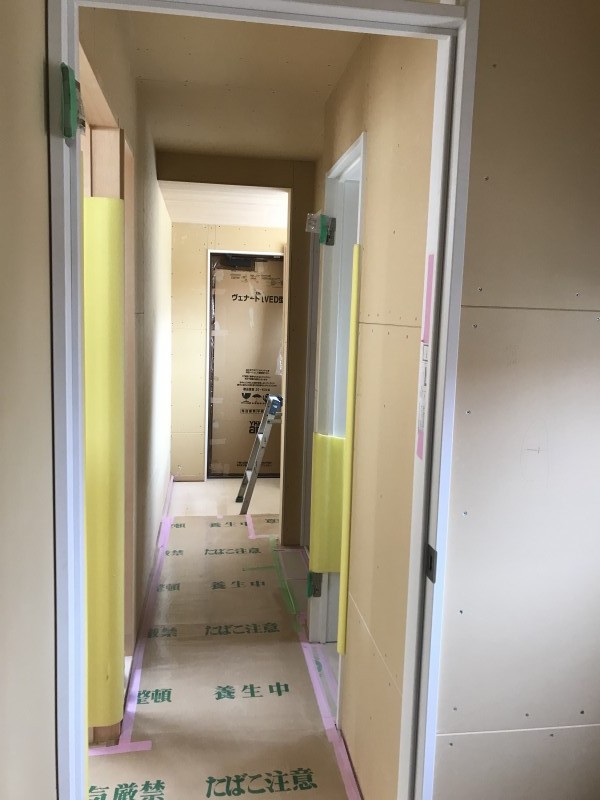

現地の景色も一気に変わっていくと思います。
2018.03.19
こんにちは。工事部の井出です。
私はリフォームを担当する事が多いのですが、
今回は、リフォーム工事では珍しく、
外構工事が盛りだくさんなので、
外構部分もしっかりとレポートしていきます。
今回は完全分離型の2世帯住宅なので、
上下階に玄関ドアがあり、
足場が外れた状態では、
2階の玄関が宙に浮いています。
この玄関にアクセスするために、

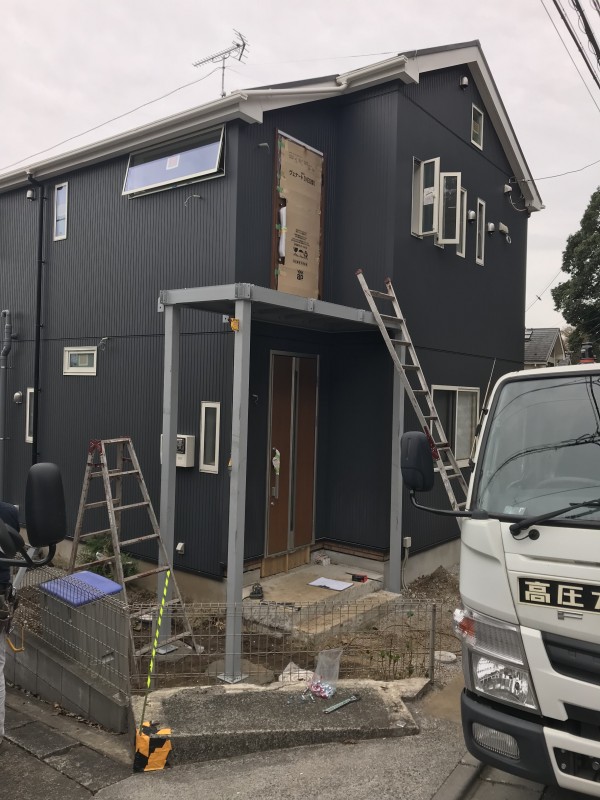

今回は外部鉄骨階段を設置していきます。
鉄骨階段を設置するためには、
鉄骨階段の足元に基礎が必要です。
が、その前に足場が外れたので、
雨樋の接続を行っていきます。

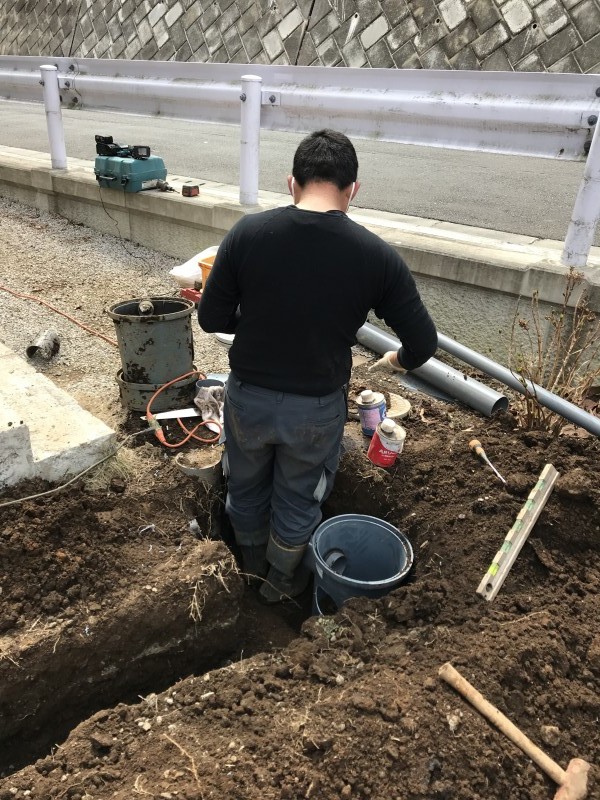

このときに排水管を切り回して、
延長させていく部分もあったり、
排水枡を設置したりするのですが、
外部鉄骨階段の基礎に影響がないように
配慮が必要です。
そして、鉄骨階段を据える基礎を打設します。
合計4か所。
どのように設置されるか想像できますか?
コンクリートを乾燥させて、いよいよ設置です!
まずは取り付ける墨出しをして、
踊り場を固定
順に柱を建てて、

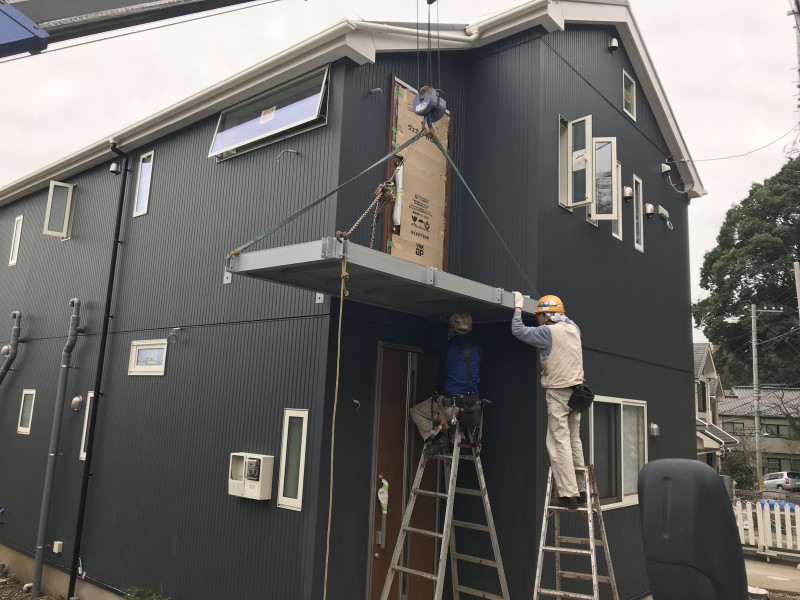

ひとまず踊り場部分が固定されました。

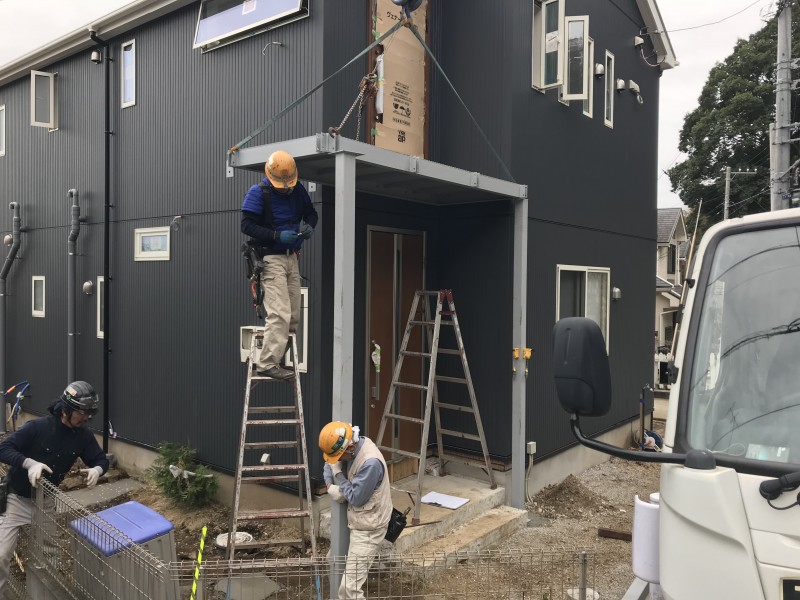

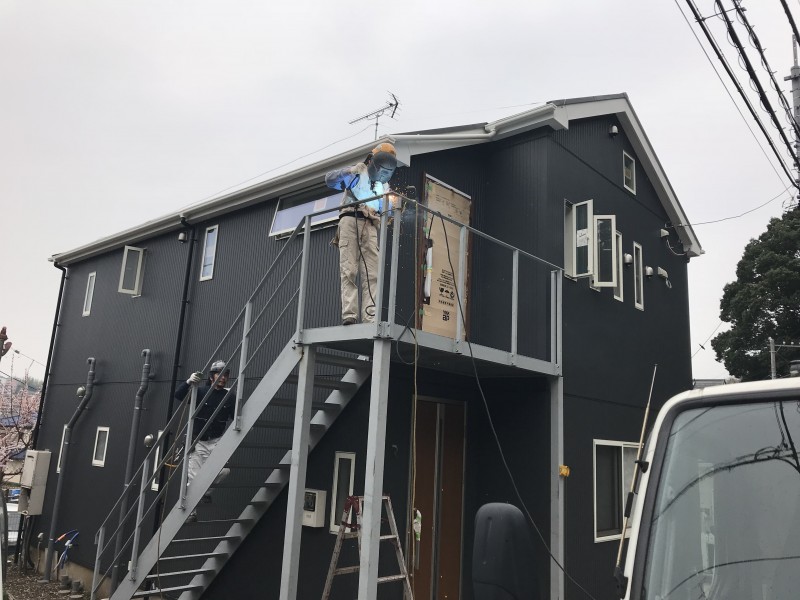

その踊り場部分にドンと階段を掛けます!
その後、手摺も組み込んでいき、
必要な部分は溶接していきます。

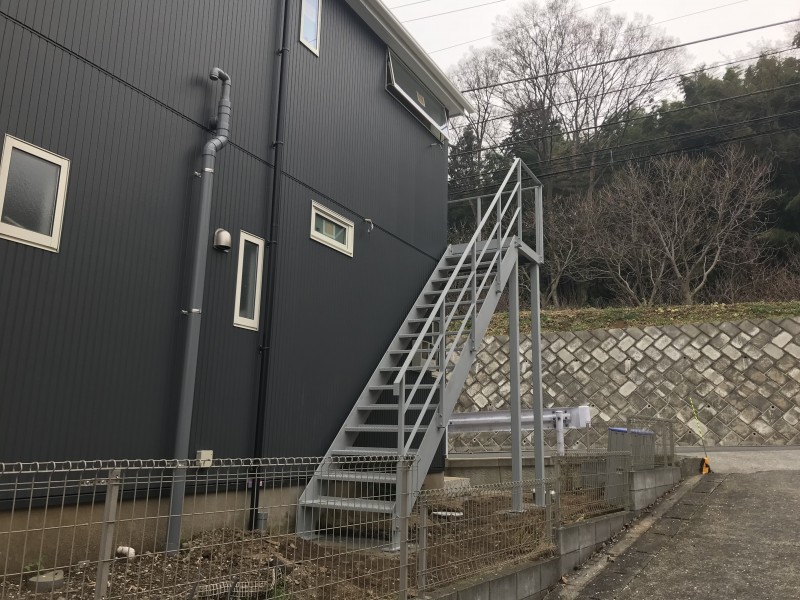

これで無事に外部階段、設置完了です。
2階への出入りが安心して出来ます。

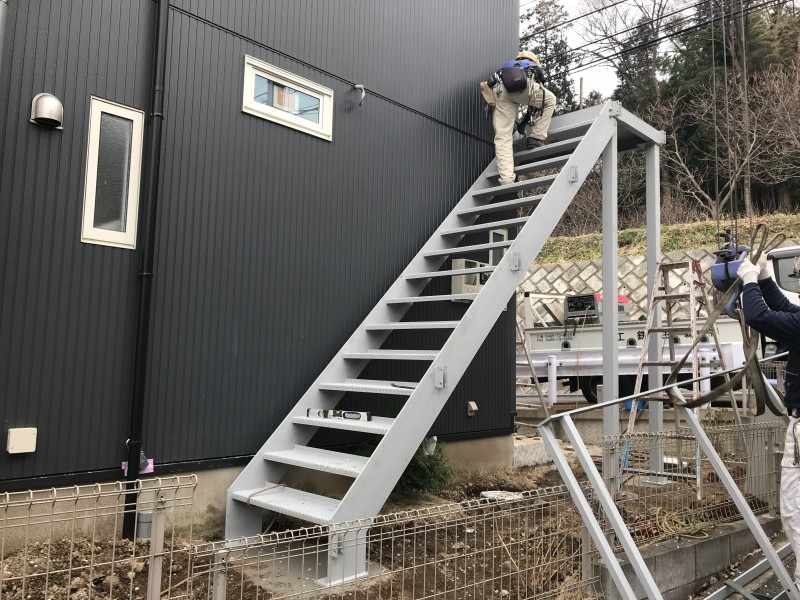

この後、この鉄骨階段は塗装を施し、
踊り場部分は、イペ材の板張りをしていく予定です。
次週は、また内部大工工事の様子をお届けします。
2018.03.27
こんにちは。工事部の井出です。
内部は建具枠の取付を終え、

壁の石膏ボード張りを進めました。
壁面が出来てくると、
着々と現地の雰囲気が変わってきています。
先週、外部階段が架かりましたが、
それまでは、1・2階共に玄関ホールを利用して、
内部ハシゴを架けて、上り下りしていました。
ちょっと写真ではわかりづらいですが、
奥にハシゴが架かっています。
外部階段が架かったので、
玄関ホールの1階天井・2階床も塞ぎ、
完全に1・2階が分離されました。
こちらが2階の玄関ホール。
奥に見える2階玄関は天井を低く抑え、
天井は、栂の羽目板張りになっています。

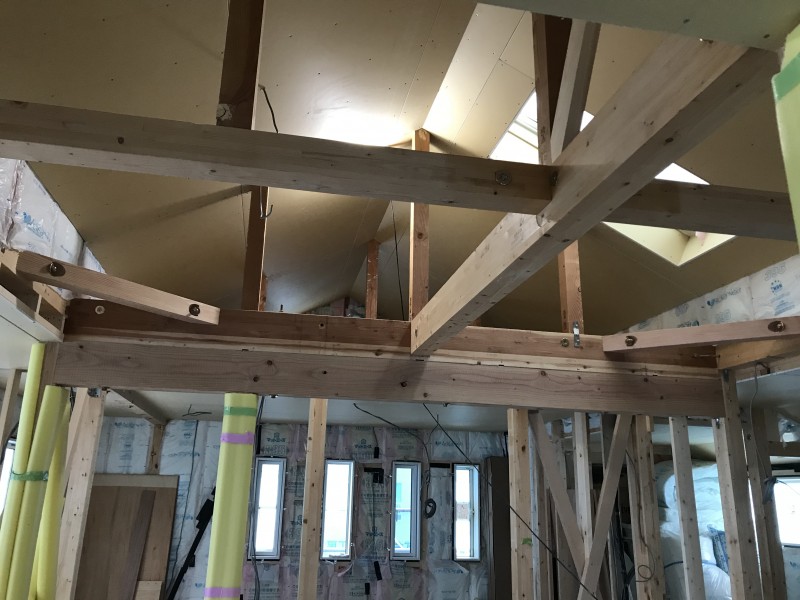

また2階は勾配天井とロフトがあり、
このあらわしになった梁を利用しつつ、
キャットウォークを造作して、ハシゴを架けていきます。
次回はキャットウォーク等、造作工事の様子をお伝えします。
