2012.04.20
大工工事は2階を先行して完了させ、仕上げ工程に引き継ぎました。
前回登場したキッチンカウンター下 (ダイニング側)の固定棚は、
後に取り付く扉のアメリカンチェリー材に合わせて着色。
扉が日焼けしてきたときに合う様に若干濃い目に色を付けました。
塗装の後はクロス工事です。
石こうボードの継ぎ目にファイバーテープを貼り、
パテ処理を施して平滑にします。
クロス工事はこの下地処理が非常に重要です。
家具工事も入ってきました。
オリジナルのキッチンバックセット収納です。
キッチン本体もオリジナルのステンレス天板+アメリカンチェリーの
キャビネットを組み合わせたものが取付けられます。
こちらも後日アップさせて頂きます。
2012.04.10
断熱材入れが終わり、固定棚など造作材の取り付けや
石膏ボード張りに移りました。
勾配天井にも石こうボードが張られました。
表わしになった梁は、後に塗装やさんが磨いて仕上げます。

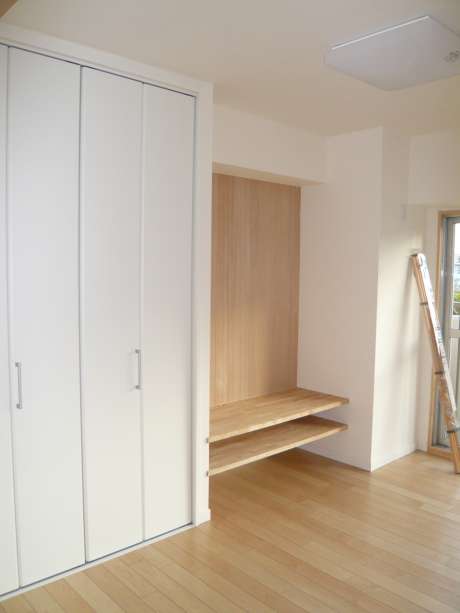

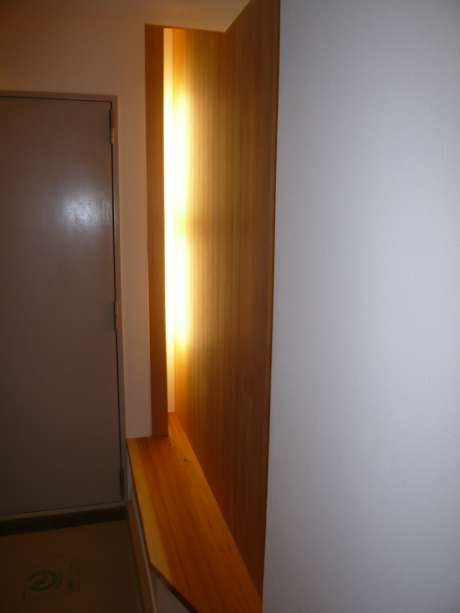

置き家具をなるべく少なくしたい、というお施主様からのご要望により
建築に組み込む固定棚等がふんだんに盛り込まれています。
飾り棚

階段を上り、LDKに入る扉を開けた正面には飾り棚を。
出窓廻り

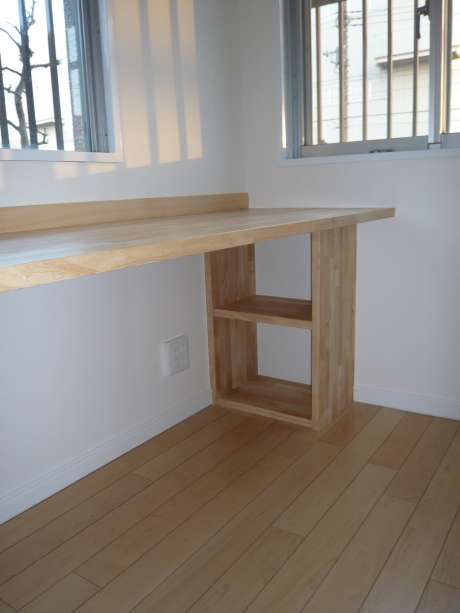

出窓カウンターの下には、デスクとなるカウンターが取り付けられました。
キッチンカウンター裏

対面キッチンカウンター下のダイニング側には収納を造作します。
左側はオープン棚。
柱と柱の間には両開き扉が取り付けられる計画です。
柱はそのまま表わす仕上げです。
内部には可動棚を付けます。
2012.04.10
2012.04.03

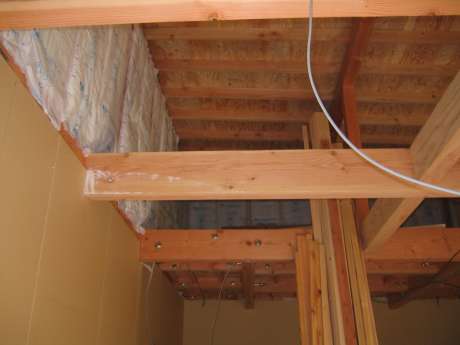

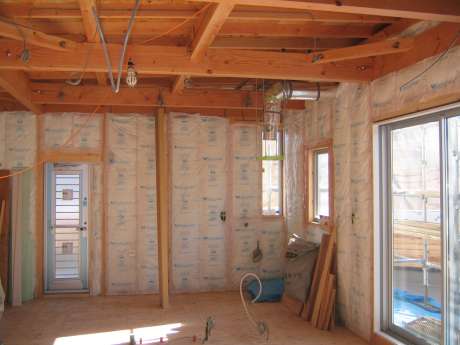

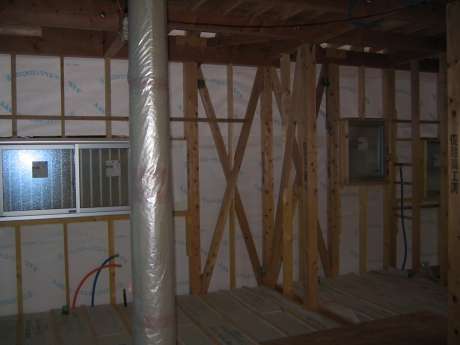

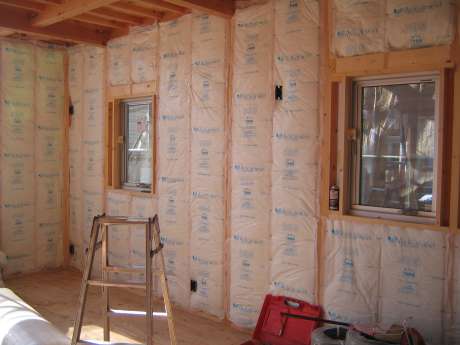

外周部の壁内には断熱材を隙間無く充填します。
既存では入っていなかったため、住見始めてから暖房効率の違いを
感じて頂けるかと思います。
防音用

断熱のために入れるのは外部に面する壁内だけですが、
音楽を楽しむ趣味室の間仕切壁内には吸音用に断熱材を入れました。

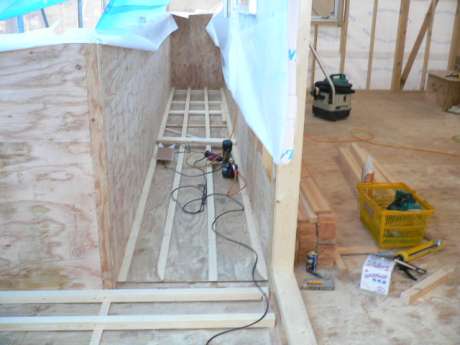

木工事は造作工事に入ってきました。

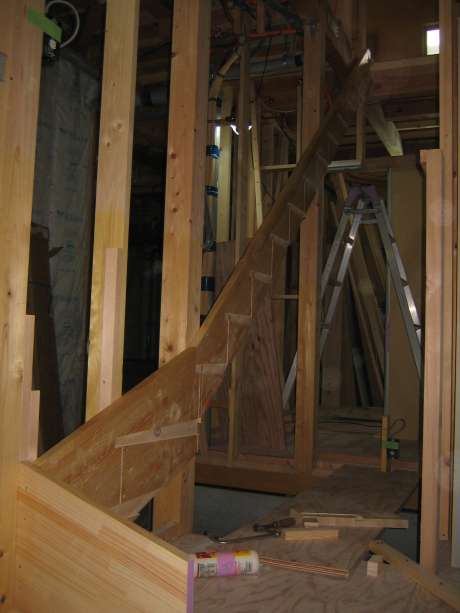

階段の取付けです。
パイン無垢の集成材を使用した階段材です。
まずは「ささら」を外周に打ち付けます。
段板が入る部分は、あらかじめ工場でカットされてきます。
現場では大工さんが柱を彫り込んだりしながら段板を入れ込んで
いきます。
段板に養生を敷いて完成です。
次回から固定棚・カウンターなどの造作に入ります。
2012.04.03
2012.03.27

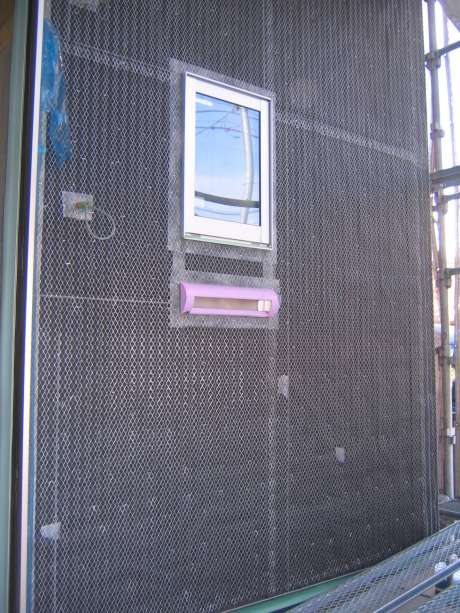

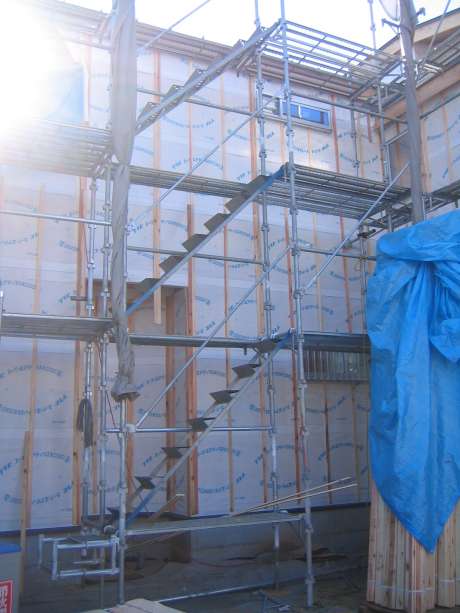

外部は、大工さんによりサッシ取付及びラスモルタル下地打ちが
出来たところから左官工事にバトンタッチです。
防水紙(アスファルトフェルト)を張り、その上に「ラス網」を打ち付けます。
リフォームの場合、サッシ交換などのため部分的にモルタルを切り取っています。
そこからの漏水を防ぐため、既存外壁との境目にはこの段階でコーキングをしっかりと施しました。
その後下塗り(ラスこすり)を行います。
数日置いてから仕上げ塗りを行いました。
今は当然ながらツギハギが目立つ状態ですが、後の塗装工事で一手間加えると
目立たなく馴染みます。
仕上げモルタルを塗り終えてから、しばらく養生期間を設けてから塗装を行います。
2012.03.27
2012.03.20

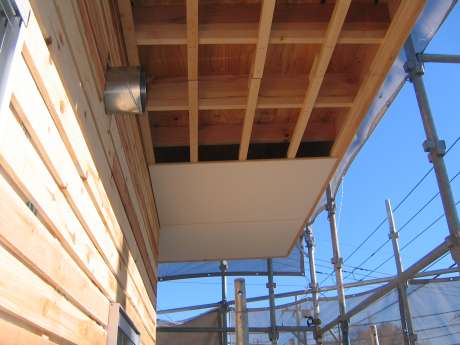

前回FRP防水を施したバルコニー面は、新しいサッシが取付けられました。
屋根工事や塗装工事のために、バルコニー内にも足場を建て直しています。

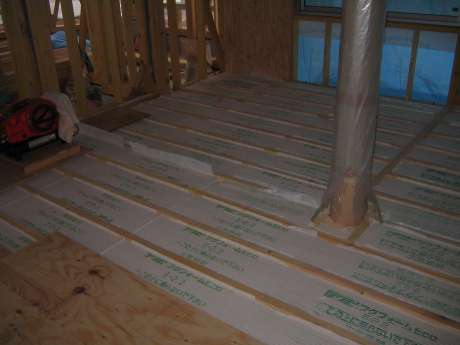

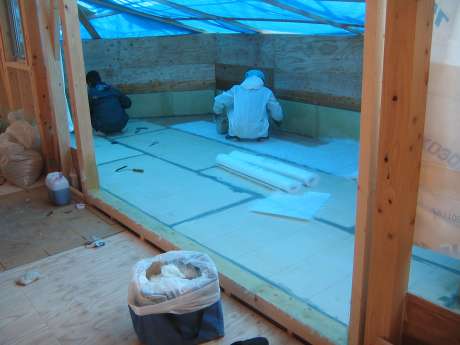

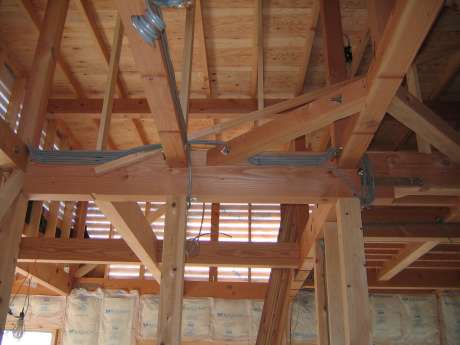

内部は、天井下地組みを行いました。
セルロースファイバーを吹き込んだ面の下に、電気配線用のスペース分
下げたところに仕上げ用の天井を組みました。
天井下地が組めたところには新しい電気配線を這わせています。
2階は床板を張りはじめました。
桧の無垢フローリングを使用。
一枚一枚丁寧に張っていきます。
張ったところから、キズが付かないように養生を2重使いで施します。
完成直前までこの状態で、
しばらく陽の目を見るのを待ってもらいます。
養生を剥したときには桧の良い香りが広がります。
2012.03.20
2012.03.20

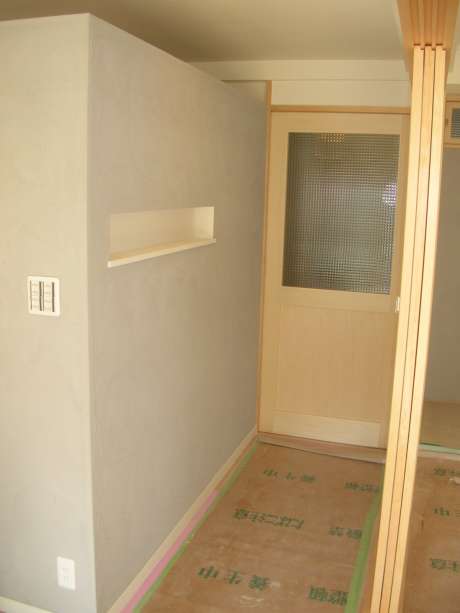

店舗部分のクロス工事を行いました。
クロス工事完了後、電気設備品・給排水設備品の取付を行いました。
また、厨房機器の設置も完了しました。
外部では、外構工事が始まりました。
来週は、建具の吊り込みや床の仕上げを行い、週末にクリーニングを行う予定です。
いよいよ完成が見えて来ました。
